通栟线马南桥段航道护岸工程位于如东县马塘镇,以马南桥北侧现有护岸为起点,仁和桥南侧护岸为终点。护岸结构类型分为A型护岸和B型护岸,其中A型护岸1088米,B型护岸227米。本项目同时列入省航道局2017年航道养护计划和如东县2017年政府性投资项目计划。

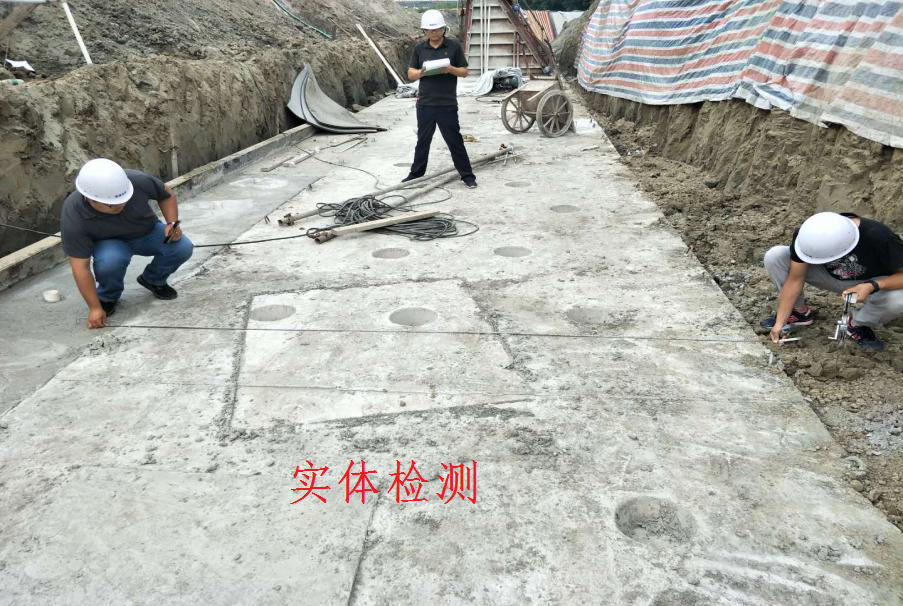

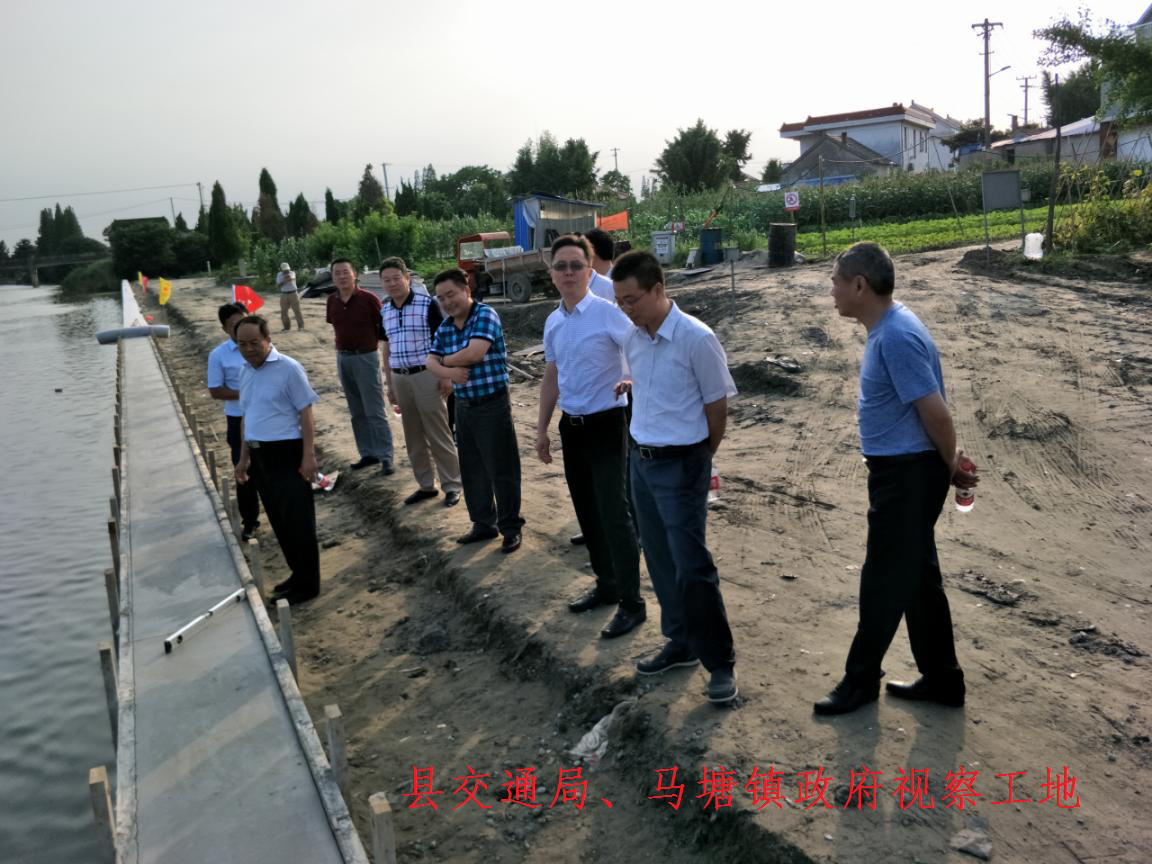

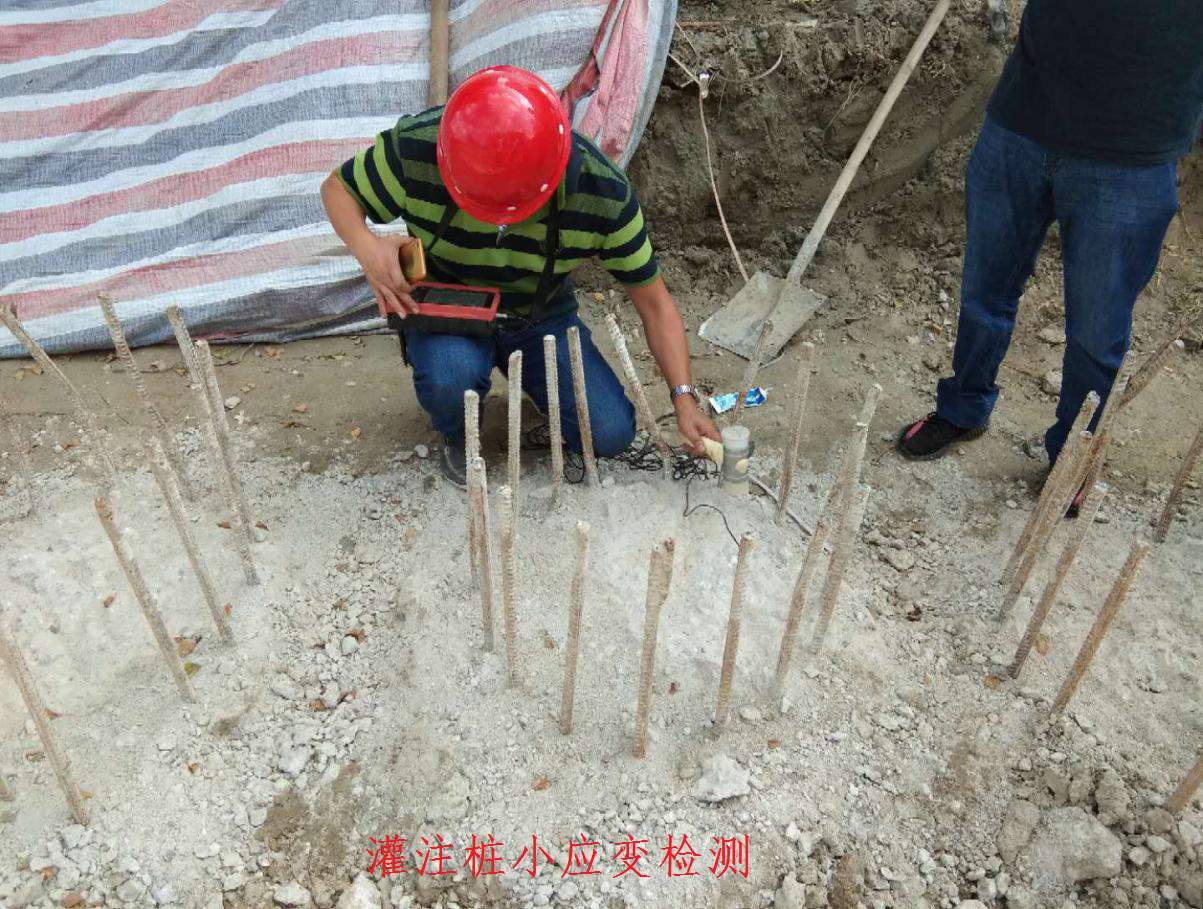

通栟线项目前期由于拆迁问题,进展缓慢,对此,设计单位对原有设计方案进行了优化,避开了大面积陵园区;项目部加强与政府拆迁部门对接,及时做好相关配合工作,确保了沿线多处拆迁难点的及时完成,如居民自建花园、临河房屋、大面积竹林、高大树木的拆迁及砂石场的搬迁等,确保了工程的进度。本项目于5月17日完成基础首件浇筑,11月19日完成所有混凝土的实体工程量。本工程地处马塘镇区段,居民房屋沿河岸分布,道路狭窄,施工车辆无法顺利进出,采用水上运输浇筑混凝土工艺,确保了工程的顺利完成。在工程施工期间南通市航道处,如东县质监站多次对本项目进行督查,施工质量安全均处于可控状态。目前水下方疏浚扫浅点工作正有序进行,内业资料的归档整理工作同步进行中,预计12月15日前完成所有交工验收准备工作。
